1.인테리어 현장실무

인테리어 공정관리란? 공정표 작성·선행공정·공기관리와 현장에서 사용하는 용어

by 공간미학 디자인 2026. 9. 5.

 인테리어 현장은 철거, 전기, 설비, 목공, 타일, 도장, 가구 등 여러 공정이 순차적으로 진행됩니다. 각각의 공사를 잘하는 것도 중요하지만 전체 공정의 순서를 제대로 관리하지 못하면 공사기간이 길어지고 재시공이 발생할 수 있습니다.

예를 들어 벽체를 모두 마감한 뒤 콘센트 위치가 변경되면 완성된 벽을 다시 철거해야 할 수 있습니다. 타일이 완료되지 않았는데 세면대 설치일이 잡혀 있거나 가구 실측이 늦어지면 준공 일정 전체가 밀릴 수도 있습니다.

따라서 현장관리자는 단순히 작업자를 날짜별로 배치하는 것이 아니라 어떤 공정이 먼저 완료되어야 다음 공정을 시작할 수 있는지를 파악해야 합니다.

이번 편에서는 인테리어 공정표의 기본적인 작성방법부터 선행·후행공정, 공정 간섭, 자재발주, 양생기간과 공기지연 관리까지 실제 현장에서 필요한 내용을 알아보겠습니다.





1. 공정관리란?

 공정관리는 정해진 공사기간 안에 각 공종이 적절한 순서로 진행되도록 작업일정과 자재, 인력 등을 계획하고 조정하는 업무입니다.

현장에서는 공사의 시작일부터 준공일까지 어떤 작업을 언제 진행할 것인지 공정표를 작성하여 관리합니다.

공정표를 작성했다고 해서 공정관리가 끝나는 것은 아닙니다.

실제 진행상황을 계속 확인하면서 지연이나 변경사항을 반영하여 일정을 수정해야 합니다.

공정관리
공정관리



2. 공정표

 공정표는 공종별 작업기간과 순서를 일정에 맞춰 표시한 표입니다.

간단한 인테리어 현장에서는,

철거 → 먹매김 → 전기·설비 선행 → 벽체·목공 → 방수 → 타일 → 도장·도배 → 바닥 → 가구 → 조명·설비기구 → 마감점검

처럼 전체 흐름을 먼저 정리할 수 있습니다.

이후 각 공종에 실제 작업기간을 배정하여 일정을 작성합니다.

현장 규모가 커질수록 공정을 세분화하여 관리하는 것이 좋습니다.

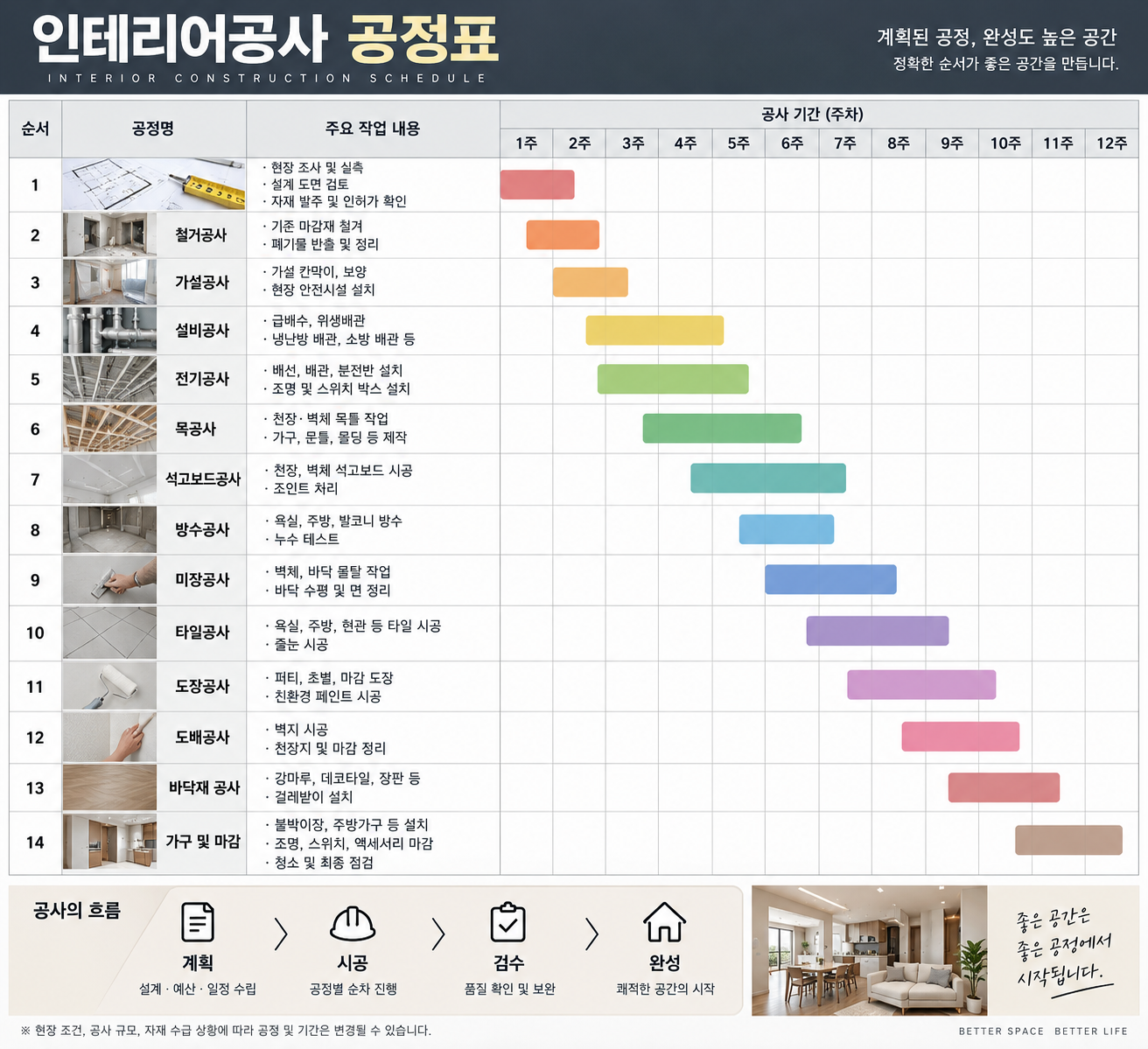

공정표'
공정표



3. 선행공정

 다른 작업을 시작하기 전에 먼저 완료되어야 하는 공정을 선행공정이라고 합니다.

예를 들어 벽체 내부에 전기배관을 설치해야 한다면 석고보드를 완전히 닫기 전에 전기 선행작업이 끝나야 합니다.

또한 주방가구를 설치하려면 필요한 벽체와 바닥마감 등이 가구 설치조건에 맞게 완료되어야 합니다.

선행공정이 늦어지면 뒤에 연결된 여러 공정이 함께 지연될 수 있습니다.





4. 후행공정

 선행작업이 완료된 후 진행되는 작업을 후행공정이라고 합니다.

도장공사를 예로 들면 석고보드 설치와 조인트, 퍼티 등의 바탕작업이 먼저 완료되어야 최종 도장을 진행할 수 있습니다.

공정표를 작성할 때는 각각의 공종을 독립적으로 배치하기보다 앞뒤의 작업관계를 확인해야 합니다.

특히 짧은 공기의 현장에서는 이러한 관계가 더욱 중요합니다.





5. 공정 간섭

 같은 공간에 여러 작업자가 동시에 투입되면 작업 간섭이 발생할 수 있습니다.

예를 들어 좁은 욕실에서 타일작업과 천장작업을 동시에 진행하면 서로 작업공간이 겹칠 수 있습니다.

도장 중인 공간에서 다른 공정이 계속 이동하면 먼지와 오염이 발생할 수도 있습니다.

따라서 동시에 진행할 수 있는 작업과 공간을 분리해야 하는 작업을 구분하여 일정을 계획해야 합니다.





6. 공구역 분리

 규모가 큰 현장은 전체 공간을 한꺼번에 진행하기보다 **구역(Zone)**을 나누어 공정을 운영할 수 있습니다.

예를 들어 A구역에서 목공을 진행하는 동안 B구역에서는 전기 선행작업을 진행하는 방식입니다.

A구역의 목공이 완료되면 다음 공정이 들어오고 목공팀은 B구역으로 이동할 수 있습니다.

이렇게 작업구역을 적절히 분리하면 여러 공종을 병행하면서 전체 공기를 줄이는 데 도움이 됩니다.





7. 주간 공정표

 전체 공정표만으로는 매일의 작업내용을 세밀하게 관리하기 어렵습니다.

따라서 현장에서는 전체 공정표와 함께 주간 공정표를 운영하면 편리합니다.

주간 공정표에는 해당 주에 투입되는 업체와 작업위치, 예상인원, 주요 작업내용 등을 기록할 수 있습니다.

다음 주 작업을 미리 검토하면 필요한 자재와 선행작업도 확인할 수 있습니다.





8. 일일 공정관리

 현장에서는 매일 실제 작업내용을 기록하는 것이 좋습니다.

예를 들어, 9월 5일 / 목공 3명 / 회의실 벽체 하지 및 천장틀 작업

처럼 날짜와 공종, 인원, 작업위치를 기록할 수 있습니다.

여기에 현장사진을 함께 남기면 실제 진행상태를 확인하기 쉽습니다.

공사 지연이나 추가공사 발생 시에도 이러한 기록이 중요한 자료가 될 수 있습니다.





9. 자재 발주와 공정

 공정표에서는 작업일뿐 아니라 자재의 발주와 입고일도 관리해야 합니다.

타일이나 도장재처럼 비교적 빠르게 확보할 수 있는 자재도 있지만 주문제작 가구나 특수 조명, 수입자재 등은 상당한 제작·납품기간이 필요할 수 있습니다.

따라서 시공일에서 역산하여 발주시점을 결정해야 합니다.

자재가 늦게 도착하면 작업자가 준비되어 있어도 공사를 진행할 수 없습니다.





10. 리드타임

 제품을 발주한 후 제작·배송되어 현장에 사용할 수 있을 때까지 필요한 기간을 일반적으로 **리드타임(Lead Time)**이라고 합니다.

특히 제작가구와 주문제작 금속, 유리, 특수 조명 등은 리드타임을 사전에 확인해야 합니다.

예를 들어 제작기간이 3주 필요한 제품을 설치 일주일 전에 발주하면 전체 준공일정에 영향을 줄 수 있습니다.

따라서 장기납기 품목은 착공 초기부터 별도로 관리하는 것이 좋습니다.





11. 현장 실측과 제작일정

 제작가구와 상판, 유리 등은 현장 실측 후 제작하는 경우가 많습니다.

따라서 단순히 제작기간만 계산해서는 안 되고 실측이 가능한 시점부터 확인해야 합니다.

예를 들어 가구 설치 후 상판을 실측해야 한다면 가구 설치가 늦어지는 만큼 상판 제작과 설치도 함께 늦어집니다.

이처럼 제작공정은 선행공정과 제작기간을 동시에 고려해야 합니다.





12. 양생기간

 방수와 미장, 도장, 접착제 등 일부 공정은 작업 직후 바로 다음 공정을 진행하기 어려울 수 있습니다.

재료가 필요한 성능을 확보하기 위해 일정한 양생 또는 건조시간이 필요하기 때문입니다.

공정표를 지나치게 촘촘하게 작성하여 필요한 양생시간을 무시하면 마감불량이나 하자의 원인이 될 수 있습니다.

적용 제품과 현장환경에 따라 필요한 시간을 확인하여 공정에 반영해야 합니다.





13. 장비·설비 시운전 일정

시스템에어컨과 조명제어, 급배수설비 등은 설치가 끝났다고 바로 공정이 완료되는 것은 아닙니다.

실제 작동상태를 확인하는 시운전과 점검과정이 필요합니다.

따라서 준공일 바로 전날까지 설치공사를 진행하기보다 시운전과 보수를 위한 시간을 확보하는 것이 좋습니다.

문제가 발견되었을 때 수정할 시간이 있어야 하기 때문입니다.





14. 검사·승인이 필요한 공정

 현장조건에 따라 특정 공정은 다음 작업을 진행하기 전에 검사나 승인이 필요한 경우가 있습니다.

예를 들어 방수상태를 확인해야 하는데 이미 타일을 시공했다면 이후 문제가 발생했을 때 원인을 확인하기 어려워집니다.

따라서 검사 → 승인 → 후속공정의 순서가 필요한 작업은 공정표에 해당 확인시점을 포함시키는 것이 좋습니다.

법정검사 등이 필요한 공사라면 해당 절차와 일정을 별도로 확인해야 합니다.





15. 공정 지연

 공정이 계획보다 늦어지는 원인은 다양합니다.

설계변경과 자재납기 지연, 현장조건 변경, 작업자 투입 문제, 선행공정 지연 등이 대표적입니다.

중요한 것은 지연이 발생했다는 사실만 확인하는 것이 아니라 어떤 후속공정에 영향을 주는지파악하는 것입니다.

하루 지연된 작업이 전체 준공을 하루 늦추는 경우도 있지만 다른 작업과 병행하여 영향을 줄일 수 있는 경우도 있습니다.





16. 만회공정

 공사가 계획보다 늦어졌을 때 작업순서나 인력투입 등을 조정하여 지연된 일정을 회복하기 위한 계획을 현장에서 만회공정이라고 표현하기도 합니다.

예를 들어 작업구역을 분리하거나 필요한 경우 인력을 추가 투입하여 일부 공정을 병행할 수 있습니다.

하지만 무조건 여러 업체를 동시에 투입하면 오히려 간섭과 재시공이 증가할 수 있습니다.

따라서 선행·후행관계를 확인하면서 실제로 병행 가능한 공정을 찾아야 합니다.





17. 공정률

 공정률은 전체 공사 대비 현재 공사가 어느 정도 진행되었는지를 나타내는 개념입니다.

공정률과 27편에서 다룬 기성률은 서로 관련이 있지만 항상 동일하다고 볼 수는 없습니다.

예를 들어 작업기간이 오래 걸리는 공정이라고 해서 반드시 공사금액의 비중도 큰 것은 아니기 때문입니다.

공정률은 일정관리 관점에서, 기성률은 계약금액과 지급관리 관점에서 구분하여 보는 것이 좋습니다.





18. 준공 전 여유기간

 공정표를 작성할 때 모든 공사를 준공일에 정확하게 끝나도록 배치하는 것은 위험할 수 있습니다.

실제 현장에서는 마지막에 도장 터치업과 가구 조정, 실리콘 보수, 조명교체 등의 수정작업이 발생하기 때문입니다.

따라서 주요 설치공정을 가능한 한 준공일 이전에 마무리하고 마감점검·보수·준공청소를 위한 기간을 별도로 확보하는 것이 좋습니다.

준공일은 마지막 공사를 하는 날이 아니라 완성된 공간을 인계할 수 있는 날이어야 합니다.





19. 공정관리에서 자주 사용하는 현장용어

 현장에서 자주 사용하는 용어를 정리하면 다음과 같습니다.

공기— 공사를 시작하여 완료하기까지의 기간

공정표— 공종별 작업일정과 기간을 정리한 표

선행공정— 다른 공정을 시작하기 전에 먼저 완료해야 하는 작업

후행공정— 선행공정이 완료된 후 진행하는 작업

공정률— 전체 공사 대비 현재 진행된 정도

리드타임— 발주부터 제작·납품 등에 필요한 기간

양생— 시공재료가 필요한 성능을 확보하도록 일정 시간 유지하는 과정

공정간섭— 여러 공종의 작업위치나 시간이 서로 겹쳐 작업에 영향을 주는 상태

만회공정— 지연된 일정을 회복하기 위해 조정하는 공정계획

시운전— 설치된 장비와 설비를 실제 작동시켜 상태를 확인하는 과정





20. 현장 실무 체크사항

 공정관리는 전체 공사기간 확인 → 공종 분류 → 선행·후행관계 확인 → 공종별 작업기간 산정 → 자재 리드타임 확인 → 전체 공정표 작성 → 주간공정 계획 → 일일 작업 확인 → 지연공정 파악 → 일정조정 → 마감점검·보수기간 확보 → 준공의 흐름으로 관리하면 좋습니다.

현장에서는 특히 장기납기 자재, 제작가구 실측일, 방수·미장 등의 양생시간, 전기·설비 선행작업, 가구·상판·유리의 제작기간을 놓치지 않아야 합니다.

또한 공정표를 현장사무실에 붙여놓는 것만으로는 의미가 없습니다. 실제 진행상황이 달라지면 공정표도 지속적으로 수정해야 합니다.

현장회의에서는 '현재 무엇을 하고 있는가'뿐 아니라 다음 공정을 시작하기 위해 이번 주에 무엇을 완료해야 하는가를 확인하는 것이 중요합니다.





※ 인테리어 현장의 공기는 단순히 작업일수를 더해서 결정되지 않습니다. 여러 공종의 선행·후행관계와 제작기간, 자재납기, 양생시간이 서로 연결되어 전체 일정이 만들어집니다.

특히 가구와 유리, 상판처럼 현장 실측 후 제작하는 공정은 앞선 공사가 하루 늦어지면 실측과 제작, 설치일정까지 연쇄적으로 영향을 받을 수 있습니다.

따라서 좋은 공정표는 단순히 철거부터 준공까지 날짜를 나열한 표가 아니라 각 공정 사이의 관계와 자재 발주, 실측, 제작, 검사 및 보수기간까지 포함한 현장 운영계획이어야 합니다.

결국 인테리어 공정관리의 핵심은 공사가 늦어진 뒤 작업자를 추가하는 것이 아니라 다음 공정이 무엇을 기다리고 있는지를 미리 파악하고 필요한 도면·자재·인력과 선행작업을 제때 준비하는 것이라고 할 수 있습니다.

태그
